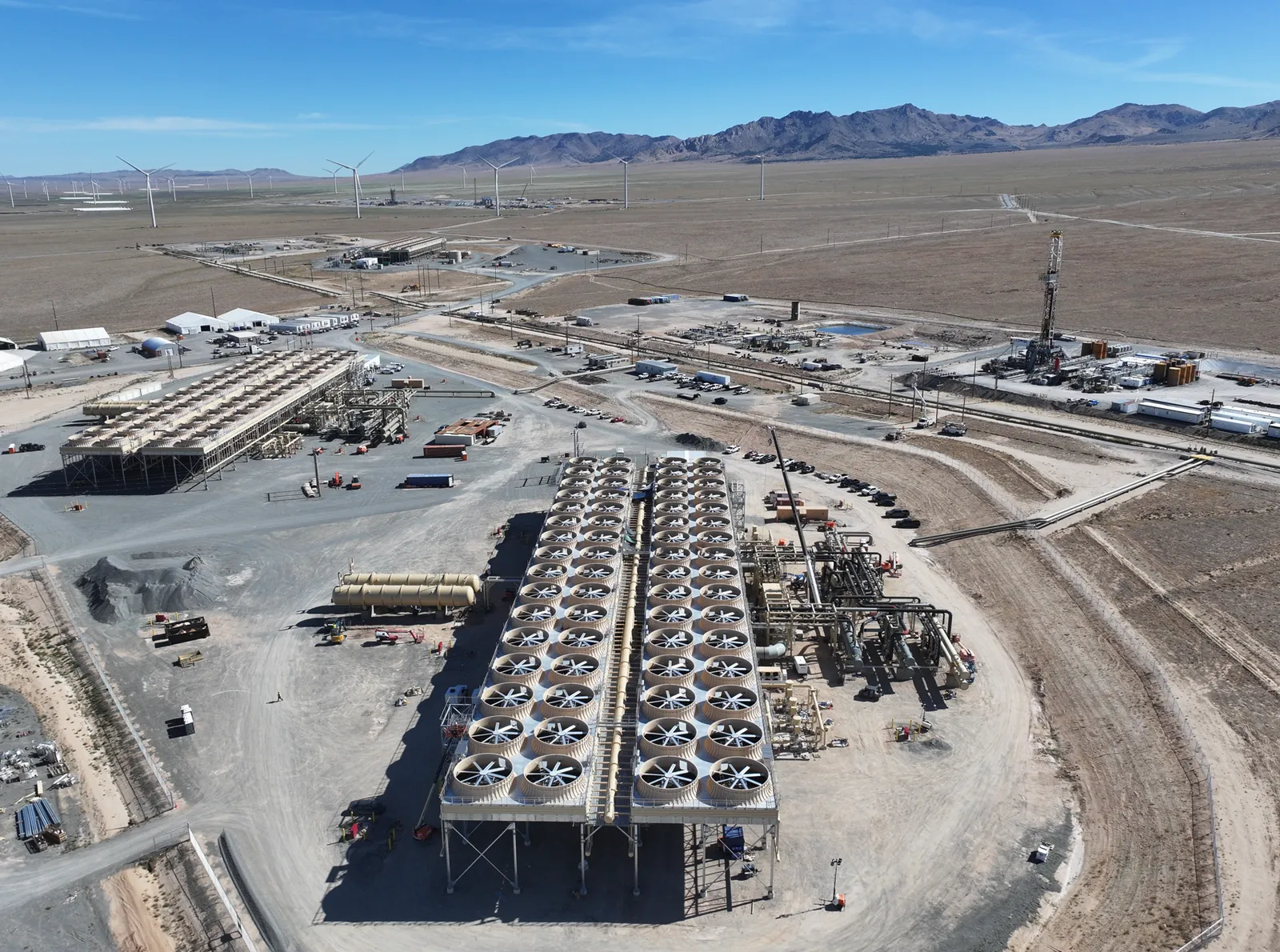

Fervo Cape Station подава геотермален ток в мрежата

Американската компания Fervo Energy обяви, че нейната централа Cape Station в окръг Бивър, щата Юта, е влязла в търговска експлоатация на 30 септември 2026 г. Това е първата индустриална централа в света, която произвежда ток от т.нар. инженерна геотермална система (EGS) — технология, която създава изкуствен топлинен резервоар в суха гореща скала там, където природата не е оставила гейзери и горещи извори. Първият блок дава 33 MW нетна мощност и е синхронизиран с мрежата още на 24 септември, пише IEEE Spectrum.
Какво точно заработи
Cape Station е разделена на модули, които Fervo нарича GeoBlock — всеки по 33 MW. Първата фаза се състои от три такива блока, или около 100 MW общо. Останалите два се очаква да заработят до 1 януари 2027 г., а втората фаза от 400 MW е в строеж и трябва да бъде готова през 2028 г. Тогава общата мощност ще достигне 500 MW — достатъчно за потреблението на средно голям град, но в случая вече е договорена почти изцяло за дата центрове.
Строителството на първия блок е отнело 23 месеца, а компанията заявява, че целта ѝ е следващите да се вдигат за 18. „Никой екип не е строил такъв проект където и да е по света, и го направихме преди срока“, коментира съоснователят и изпълнителен директор Тим Латимър в съобщението на компанията. Търговската експлоатация е обявена един ден преди договорния краен срок.
Защо това е различно от класическата геотермия
Досегашните геотермални централи работят само там, където има естествен резервоар от гореща вода или пара — Исландия, Италия, част от Калифорния. Такива места са малко и отдавна са заети. Подходът на Fervo идва директно от нефтената и газовата индустрия: сондират се хоризонтални кладенци в гореща суха скала, скалата се напуква хидравлично, после през създадените пукнатини се вкарва вода от единия кладенец и се извлича прегрята от другия. Географията престава да е ограничение — важното е да има достатъчно горещи скали на поносима дълбочина.
Числата показват колко бързо се учи индустрията. Производствените кладенци в Cape Station се планират на около 8000 фута (≈2400 м) с хоризонтални участъци от близо 5000 фута, а най-дълбокият сондаж за оценка е стигнал 15 765 фута (≈4800 м) при прогнозна температура на дъното около 260 °C, отчита ThinkGeoEnergy. Най-бързият кладенец е пробит за 21 дни — около 70% по-малко време спрямо първия хоризонтален кладенец на компанията от 2022 г.
Предисторията е пилотният проект Project Red в Невада — скромните 3,5 MW, които работят от края на 2023 г. Разликата в мащаба между него и Cape Station е близо стократна.
Колко струва и кой купува
Общата инвестиция в проекта е около 2 милиарда щатски долара (приблизително 1,8 млрд. евро). Цената на първите 100 MW излиза около 7000 щатски долара на киловат инсталирана мощност (≈6250 евро/kW), за следващите 400 MW Fervo прогнозира 5500 долара (≈4900 евро/kW), а дългосрочната цел е 3000 долара на киловат (≈2700 евро/kW), пише MIT Technology Review. За сравнение, това все още е значително по-скъпо от вятър и слънце, но геотермалната централа работи непрекъснато, без нужда от батерии или резерв.
Купувачите вече са налице. Токът от първия блок се продава на Shell Energy за калифорнийския пазар — по договор за 31 MW, докато основната част от първата фаза е ангажирана от Southern California Edison. На 1 септември 2026 г. Google се договори за най-малко 396 MW от Cape Station — ток, предназначен за бъдещ дата център в Юта. Общо компанията съобщава за над 1 GW подписани обвързващи договори за изкупуване. През май 2026 г. Fervo излезе на борсата и набра около 2,2 милиарда долара в едно от най-големите първични публични предлагания в сектора на чистата енергия.
Мотивът е прозрачен: апетитът на AI инфраструктурата за ток расте по-бързо от мрежите. Тази година видяхме и колко скъпо излиза изгарянето на изчислителен ресурс от AI агенти, и как търсенето на ускорители пренарежда производствените планове — Nvidia дори спира RTX 5090 заради сървърните си чипове. Денонощен източник без въглеродни емисии е точно това, което операторите на дата центрове търсят.
Какво остава неясно
Един работещ блок от 33 MW не прави технологията решена. Отворени остават въпросите колко дълго резервоарът ще поддържа температурата си преди да започне да изстива, как ще се държат пукнатините след години експлоатация и дали същите разходи са постижими извън геологически щастливите Юта и Невада. Въпросът за водата в сух регион също ще се задава все по-често.
Въпреки това прецедентът е важен: за пръв път инженерна геотермална система продава ток по пазарен договор в индустриален мащаб. Ако Fervo изпълни графика си за януари 2027 г. и 2028 г., следващите няколко години ще покажат дали това е нова базова технология за енергетиката, или скъпа ниша за клиенти с много пари и спешна нужда от ток.
